A 工具準備:組裝前務必將所用工具準備齊全;一般為瓦刀、灰 板、卷尺、水平儀、扳手、套筒、電鉆、電鎬、電鋸、開孔 器、硅膠槍、十字螺絲刀、剪刀、鉗子等各種工具。
B 材料準備:化糞池上底、下底、隔板、彎頭、拉桿、蓋子、Ф 110PVC 管材、結構膠、泡棉、螺絲等。
C 擦拭涂膠:使用潔凈微濕毛巾擦拭化糞池上下底密封邊、隔板 凹槽、定位銷;等完全風干后在下底密封邊均勻粘貼泡棉、注 意在粘貼過程中注意拐角弧度,不要斷裂。然后在下底密封邊、 隔板凹槽、定位銷均勻涂抹結構膠。
D 彎頭、過糞管安裝:取兩塊隔板、彎頭、Ф110PVC 管材;將Ф 110PVC 管材與彎頭進行連接,長度滿足連接一池至二池的過糞 管入口應在一池池底的下 1/3 處,連接二池至三池的過糞管入 口應在二池池底的下 1/3 至 1/2 處,過糞管入口切成 45°斜角; 再將彎頭與隔板連接;并確保各連接處密切緊固、不脫落。
E 隔板安裝:將安裝好過糞管的隔板對應其池底凹槽進行安裝, 注意務必確保隔板完全扣入凹槽內。
F 扣裝固定:將化糞池上底對應定位銷及隔板凹槽進行扣裝,確 保隔板與凹槽緊密結合;然后裝好螺絲、平墊進行電動鎖緊后 再進行人工扳手補緊;以確保牢固。具體安裝后見圖 1

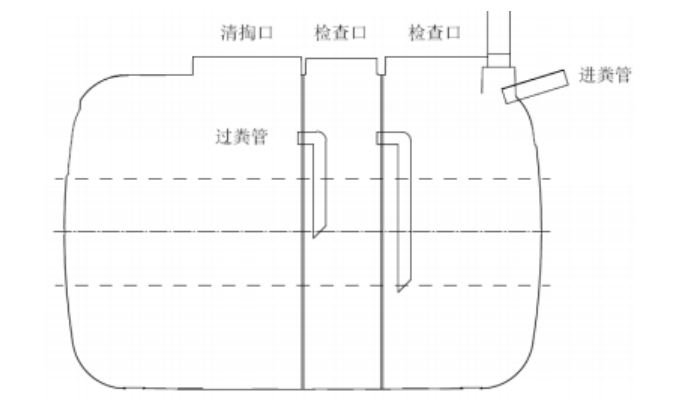

三格化糞池組裝圖 1
